Tag: Hoogeveen

  • Hoogeveen – diverse wegen

    Hoogeveen – diverse wegen

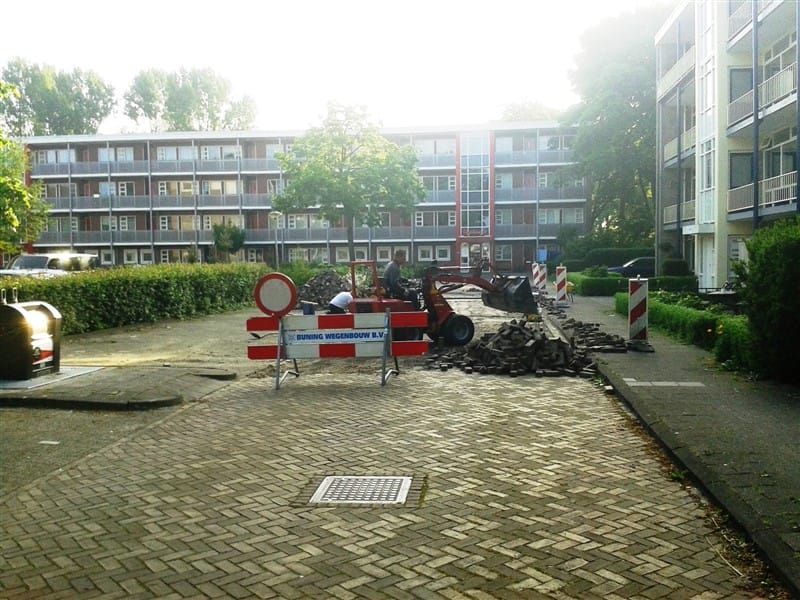

    Sinds mei zijn we bezig met de raamovereenkomst Herstraatprogramma 2016 van de gemeente Hoogeveen. Momenteel zijn we bezig aan de Alteveerstraat in Hoogeveen.

    Deze weg is naar verwachting eind oktober gereed. Ondertussen worden nog diverse straten, parkeerplaatsen en voet- en fietspaden (gedeeltelijk) hersteld.

  • Noordscheschut – Rahderweg

    Noordscheschut – Rahderweg

    In het kader van het groot onderhoud elementenverharding 2015 van de gemeente Hoogeveen, zijn we sinds 5 oktober 2015 bezig aan de Rahderweg in Noordscheschut.

    Hier worden de ooit plat gestrate stenen verwijderd en tevens een laag zand. In het ontstane cunet wordt een laag menggranulaat 0/13,5 aangebracht en goed verdicht.

    Hierop komt weer een laagje zand en daarop worden de stenen in de kant gestraat. Zo ontstaat er een stevige wegconstructie die hopelijk weer een tijdje meekan.

    Als dit wegvak gereed is, volgt een gelijksoortige klus aan de naastgelegen Tramweg. De aanwonenden zijn hierover onlangs al ingelicht.

    , 7914 PE Noordscheschut, Nederland” data-infowindow=”werk Rahderweg reconstructie wegvak”>
  • Zuidwolde – Busstation

    Zuidwolde – Busstation

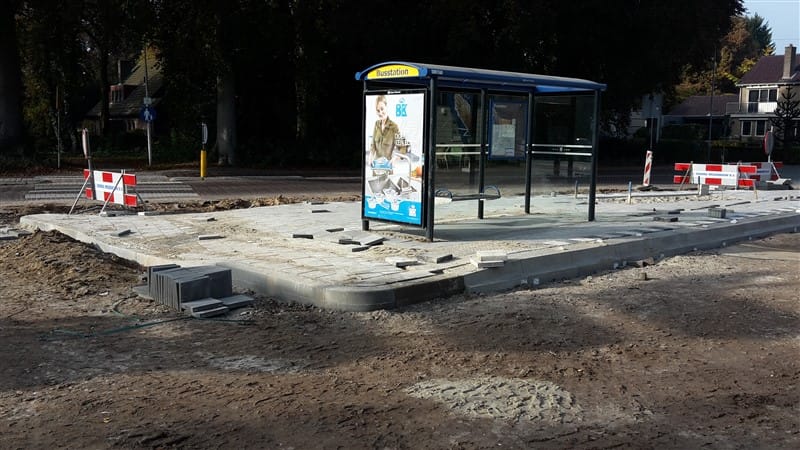

    Sinds maandag 12 oktober 2015 zijn wij in opdracht van de gemeente De Wolden bezig met de reconstructie van het busstation in Zuidwolde.
    Er worden nieuwe bushaltes met perronbanden aangelegd. Ook komt er een fundering onder de busbanen en wordt de riolering verbeterd. Verder wordt de gehele indeling aangepast (lijn 31/131 naar Hoogeveen krijgt een andere opstapplaats). Voor de liefhebber c.q. geïnteresseerde die graag wil zien hoe het uiteindelijk wordt, zie de bijlage.

    Ook zullen enkel bushaltes in Zuidwolde, aan De Vennen t.h.v. de Dissel en aan de Hoofdstraat t.h.v. de Burgerzinstraat, worden aangepast aan de huidige eisen.

    Update 21/10 Inmiddels zijn de kabels en leidingen verlegd, divers straatmeubilair tijdelijk in opslag gezet en beginnen we met het afgraven van een laag zand tbv van een cunet voor een fundatielaag.

    De bushaltes zijn tijdelijk verplaatst naar de naastgelegen Steenbergerweg.

  • Hoogeveen – Zuidwoldigerweg

    Hoogeveen – Zuidwoldigerweg

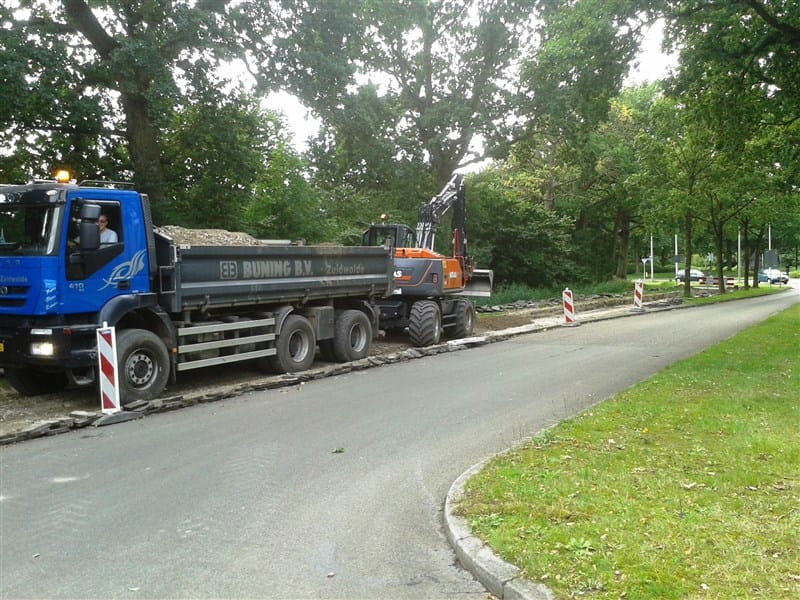

    In opdracht van de gemeente Hoogeveen wordt in het kader van de zout/strooiroute onder het laatst ontbrekende gedeelte van de beide fietspaden langs de Zuidwoldigerweg in Hoogeveen fundering aangebracht.

    Het gaat om het gedeelte van de rotonde met de Kinholtsweg/Schutlandenweg tot de rotonde met de Bethesdastraat/Jos van Aalderenlaan.

    De werkzaamheden aan de noordzijde zijn deze week gereed en de komende weken zullen we de zuidzijde aanpakken. Hierna zullen deze paden beter bestand zijn tegen de (zware) sneeuwschuivers en zoutstrooiers. Voor de fietsers zal er een tijdelijke omleiding worden aangebracht.

  • Hoogeveen – De Ruyterstraat

    Hoogeveen – De Ruyterstraat

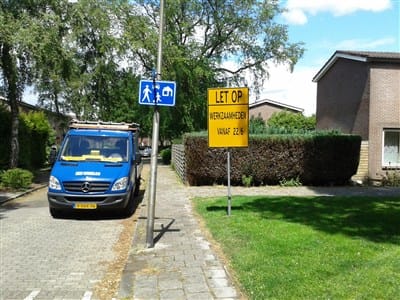

    In opdracht van de gemeente Hoogeveen zijn we maandag 22 juni 2015 gestart met de vervanging van de riolering in de De Ruyterstraat in Hoogeveen. Er wordt een gescheiden stelsel aangelegd incl. overstort naar de vijver. Er is een tijdelijk depot ingericht aan de Karel Doormanstraat. Normaal gesproken zijn de werkzaamheden klaar voor de bouwvak.

    Update 12/10; sinds deze week zijn we begonnen met het herstraten van de Karel Doormanstraat. Vervolgens gaan we de De Ruyterstraat herstraten.

  • Elim – Barsweg

    Elim – Barsweg

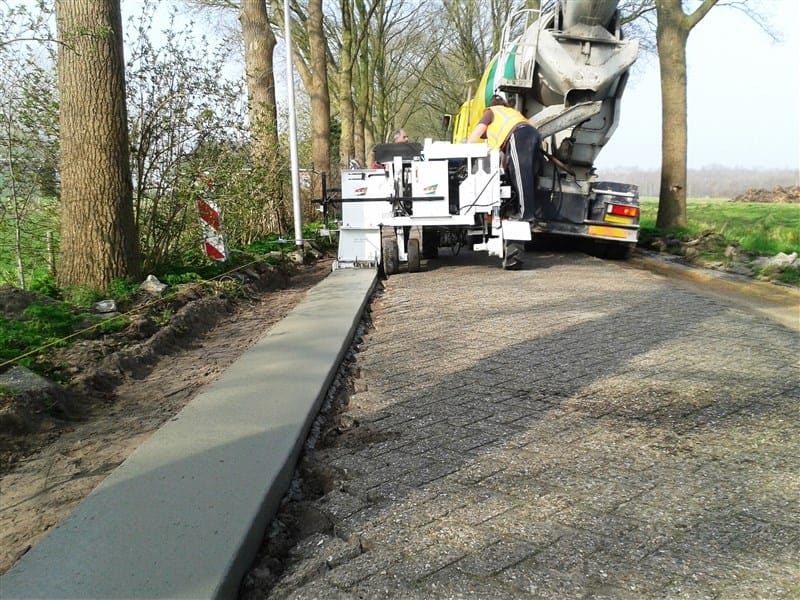

    Dinsdag 7 april 2015 zijn we in opdracht van de gemeente Hoogeveen gestart met de reconstructie van de Barsweg.

    Het werk is in 3 fases gesplitst en we beginnen vanaf de kruising met de Dorpsstraat (Elim) richting het Zuideropgaande; de eerste fase zal gaan tot de Compagnieweg.

    De werkzaamheden zullen bestaan, naast het opnieuw straten van de weg, uit het verstevigen en ophogen van de bermen d.m.v. bermbeton.

  • Hoogeveen – Stoekeplein

    Hoogeveen – Stoekeplein

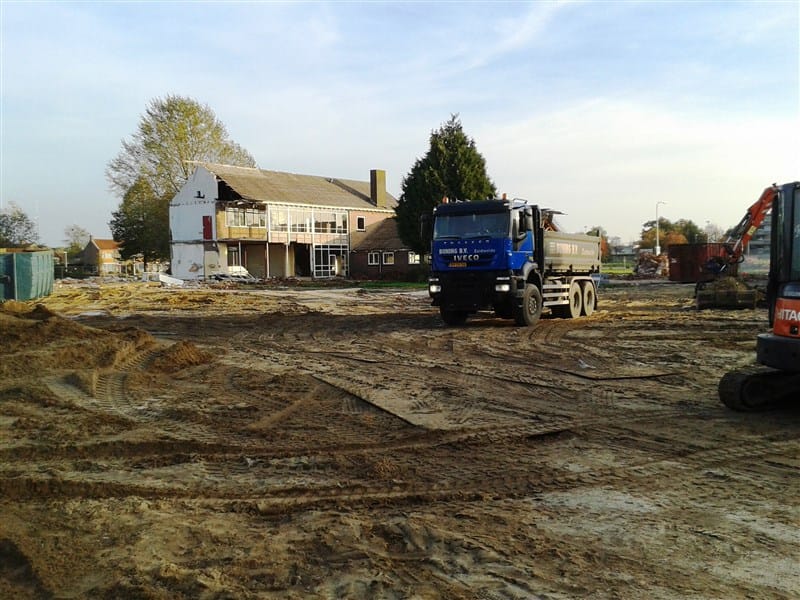

    Op de plek van de onlangs gesloopte school Dwingeland zijn wij sinds oktober 2014 bezig met de aanleg van een tijdelijke parkeerplaats.

    De werkzaamheden zijn een onderdeel van het centrumplan Hoogeveen. In verband met de bouw van een parkeergarage op het Kaapplein is er tijdelijk elders parkeerruimte nodig.

    Daarmee zijn wij dus de komende weken bezig. De parkeerplaats ligt op de hoek Jonkheer De Jongestraat / Stoekeplein.

  • Hoogeveen – Griendtsveenweg

    Hoogeveen – Griendtsveenweg

    Onder begeleiding van J2L zijn we sinds mei 2014 bezig met de aanleg van een parkeerterrein nabij de Albert Heijn supermarkt aan de Griendtsveenweg 22a in Hoogeveen.

    Voorheen stond hier een bedrijfspand

    , maar dat is recentelijk gesloopt.

    We hebben het ontstane cunet gevuld met zand, riolering aangelegd en binnenkort wordt het terrein bestraat met gebakken df.

    De bedoeling is dat door deze oplossing de parkeerdruk op de grote parkeerplaats voor de winkel wat afneemt.

  • Hollandscheveld – Het Hoekje

    Hollandscheveld – Het Hoekje

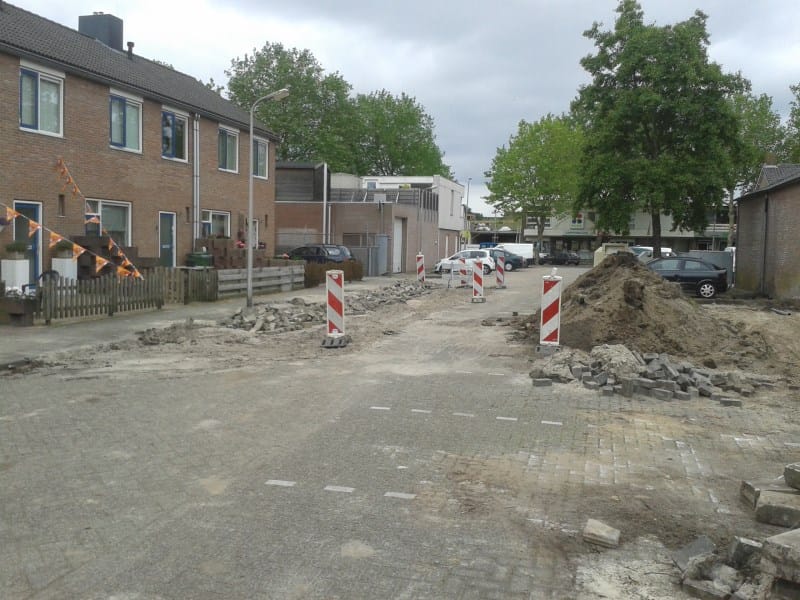

    In opdracht van de gemeente Hoogeveen gaan we de parkeerplaats tussen Het Hoekje en de Brummelstraat/Kreuzestraat in Hollandscheveld herinrichten en uitbreiden.

    De werkzaamheden beginnen op dinsdag 10 juni 2014 en bestaan o.a. uit de aanleg van een extra HWA (hemelwaterafvoer) stelsel waarop de kolken worden aangesloten. Tevens is er een stuk uitbreiding van de parkeercapaciteit op een terrein dat is aangekocht van slagerij Wildeboer.

    De supermarkt Plus Cappendijck, aan de overzijde van Het Hoekje, is tegelijkertijd aan het verbouwen / uitbreiden. Mede daardoor voeren we daar ook wat werkzaamheden uit aan het trottoir e.o.

  • Hoogeveen – De Wielewaal

    Hoogeveen – De Wielewaal

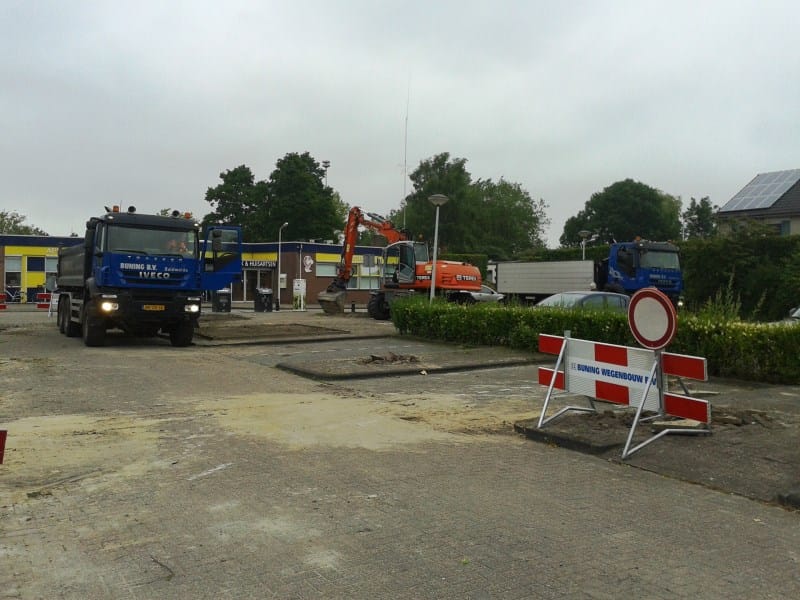

    In opdracht van Woon- Winkel fonds Beethoven Beheer B.V. zijn we sinds 12 juni 2014 begonnen met de herinrichting / revitalisering / vergroten van het parkeerterrein bij de Coop supermarkt aan De Wielewaal te Hoogeveen.

    Het werk wordt in 5 fasen uitgevoerd, in combinatie met de verbouw van de supermarkt.

    De bedoeling is dat we fase 1 en 2 voor de bouwvak uitvoeren; de rest na de bouwvak. De planning is dat alles uIteindelijk in oktober gereed komt.
